Novela stavebního zákona 2026: co se mění pro stavitele i sousedy?

13. novela nového stavebního zákona (NSZ), schválená 30. ledna 2026, nabývá účinnosti 1. července 2026. Zrychluje povolovací procesy a podporuje dostupnost bydlení. Přinášíme přehledný souhrn toho, jaké příležitosti i možná rizika schválený návrh představuje.


Lidmila Maršálková
Lidmila Maršálková5. 2. 2026 | Doba čtení: 10 minut

Jaké změny nás od července 2026 čekají

Asi nikoho nepřekvapí, že hlavním heslem novely je zrychlení. Vláda i Ministerstvo pro místní rozvoj (MMR) si od změn slibují, že se konečně podaří uvolnit výstavbu a zkrátit nekonečné čekání na razítka. Podle dostupných informací jde v pořadí již o třináctou změnu stavebního zákona, což naznačuje, že najít ideální rovnováhu není snadné. Jaké jsou ty nejzásadnější novinky, které byste měli mít v hledáčku?

1. Rychlejší cesta k povolení

Cíl je jasný: dostat se ke vysněnému domu nebo developerskému projektu rychleji. Novela má odstranit některé administrativní brzdy, které dosud řízení prodlužovaly.

  • 30denní lhůty na stanoviska: Závazná stanoviska úřadů do 30 dnů bez prodlužování.
  • Zjednodušená povolení okamžitě účinná: První úkony (souhlasy) nabývají účinnosti dnem doručení stavebníkovi.

Zajímavost
Odborníci poukazují na to, že ačkoliv zákon slibuje zrychlení, realita může narážet na personální kapacity úřadů. Rychlost řízení tak nebude záviset jen na textu zákona, ale i na lidech, kteří s ním pracují.

2. Postavení sousedů a námitky

Toto téma bývá jedním z nejcitlivějších. Zatímco stavebník chce stavět hned, soused chce mít jistotu, že mu vedle plotu nevyroste mrakodrap stínící zahradu. Novela stavebního zákona 2026 upravuje pravidla pro podávání námitek.

Podle webu Česká justice je právě vymezení okruhu účastníků řízení a jejich práv klíčovým bodem novely. Změny mají zabránit účelovému zdržování staveb, ale zároveň musí zachovat právo na ochranu vlastnictví sousedů. Je to ale balancování na tenkém ledě:

  • Domněnka zachování práv sousedů: V zastavitelném území se předpokládá, že projekt práva sousedů nezasahuje. Ti musí aktivně dokázat opaku (břemeno důkazu se převrací). Mimo zastavitelné území prokazuje stavebník
  • Pro sousedy: Nutnost hlídat si lhůty a reagovat včas, aby jejich hlas nezanikl.

3. Ochrana charakteru měst vs. masivní výstavba

Zrychlení výstavby s sebou nese i otazníky ohledně podoby našich obcí. Kritici varují, že přílišný tlak na kvantitu a rychlost by mohl upozadit kvalitu architektury a urbanismu.

  • Zjednodušení pravidel může pomoci developerům stavět levněji a více.
  • Zároveň však existuje obava, aby nová pravidla nevedla k zahušťování zástavby na úkor zeleně nebo charakteru čtvrti.

Odemkne novela cestu k levnějšímu bydlení?

Jedním z hlavních motorů, proč se vůbec přistoupilo k novele stavebního zákona, je krize dostupnosti bydlení. Česko se dlouhodobě drží na nelichotivých příčkách v rychlosti povolování staveb, což se logicky odráží i v cenách nemovitostí.

Dostupnost bytů: Naděje vs. realita

Podle některých odborníků může novela skutečně pomoci trhu tím, že sníží náklady na přípravu projektů. Když developer nečeká na povolení pět let, ale třeba jen dva, ušetří miliony na úrocích a nákladech, což vytváří prostor pro stabilizaci cen.

Nicméně, je tu i druhá strana mince:

  • Čekání se nemusí vyplatit každému: Odborníci varují, že odkládat nákup bytu a čekat, až se novela plně projeví (tedy po červenci 2026), může být riskantní. Než se nové byty povolené podle nových pravidel dostanou na trh, může to trvat další roky.
  • Lokalita vs. kvantita: I když se povolovací proces zrychlí, nabídku bytů v centrech velkých měst to samo o sobě nevyřeší, pokud tam chybí volné plochy nebo infrastruktura.

Vliv na ceny stavebních prací a materiálu

Rychlejší povolování může znamenat nárazový tlak na stavební firmy. Pokud se uvolní příliš mnoho projektů najednou, může dojít k dočasnému převisu poptávky nad nabídkou kapacit stavebních firem. To by mohlo ceny stavebních prací paradoxně tlačit vzhůru.

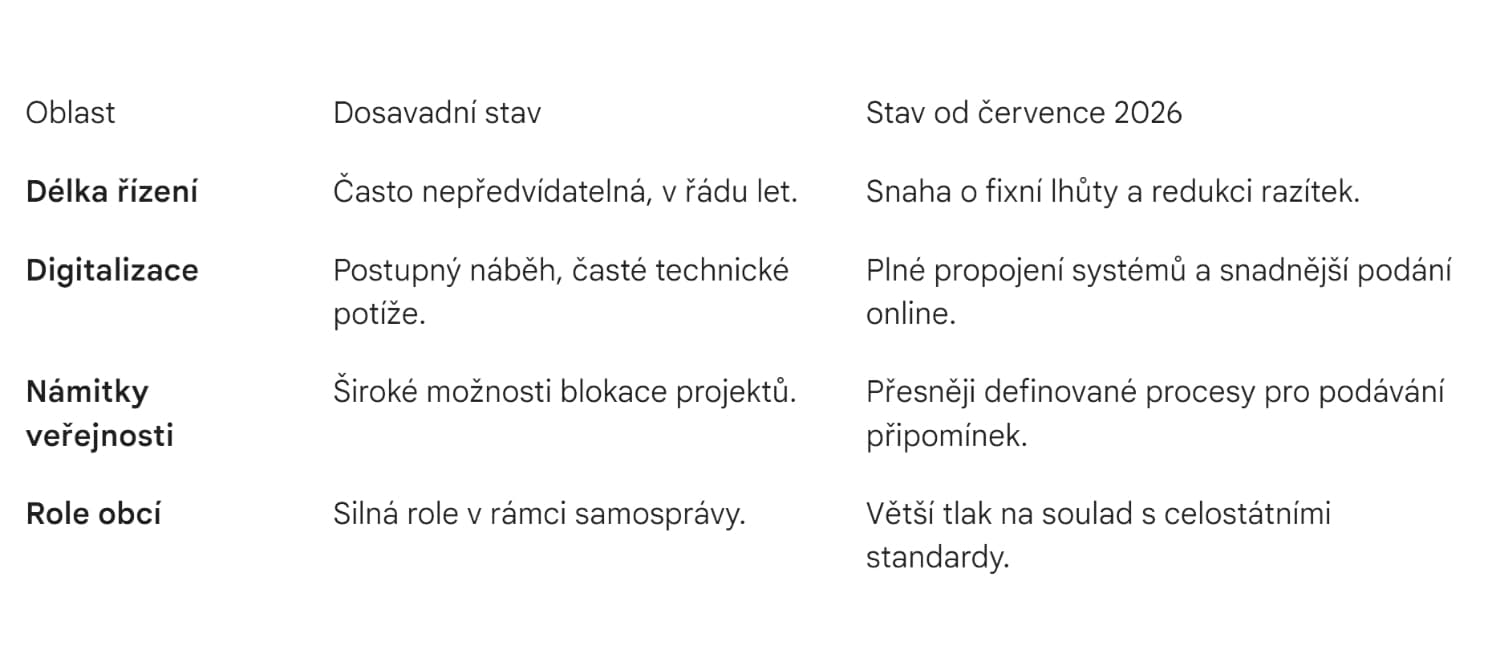

Přehled: co novela 2026 mění v praxi?

Abychom v tom měli jasno, shrnuli jsme pro vás klíčové rozdíly mezi současným stavem a tím, co nás čeká:

❌ Současnost (do 30. 6. 2026)

  • Lhůty na stanoviska úřadů: 60+ dní, lze prodlužovat
  • Stavebník musí prokazovat, že nezasahuje práva sousedů
  • Zjednodušená povolení procházejí standardním řízením
  • Přezkum stanovisek kdykoliv během řízení
  • Velké projekty (>10 000 m²) v běžném řízení
  • Zvláštní vyjádření dotčených orgánů

✅ Od 1. 7. 2026

  • 30denní lhůty bez prodloužení
  • Domněnka zachování práv sousedů – ti musí aktivně dokazovat poškození
  • Zjednodušená povolení účinná dnem doručení stavebníkovi
  • Přezkum pouze do právní moci povolení
  • Vyhrazené stavby s prioritou v povolování
  • Jednotná státní stavební správa – jeden úřad, jedno rozhodnutí

Rizika, o kterých se mluví

Jak upozorňuje Sdružení místních samospráv ČR (SMOČR), velkou neznámou zůstává technické a personální zajištění. Pokud úřady nebudou mít dostatek kvalifikovaných lidí, může se stát, že se lhůty zkrátí pouze na papíře, zatímco v praxi budou vznikat zpoždění.

Dalším rizikem je tzv. urbanistická kvalita. Jak zmiňují experti v Advokátním deníku, při honbě za rychlostí nesmíme zapomínat na to, aby nová výstavba nezměnila charakter našich měst k horšímu. Povolit stavbu rychle je jedna věc, ale žít s výsledkem dalších 50 let je věc druhá.

Jsme na prahu stavební revoluce?

Novela stavebního zákona 2026 je bezpochyby ambiciózní. Slibuje konec byrokratického maratonu a moderní, digitální cestu k novému bydlení. Zda se tyto sliby naplní, bude záviset nejen na paragrafech, ale i na tom, jak se s novinkami popasují úředníci a digitální systémy v praxi. Pro stavebníky svítá naděje na rychlejší proces, pro sousedy a obce se otevírá nová kapitola v ochraně jejich práv.

Často kladené otázky

Od kdy platí novela stavebního zákona v roce 2026?

Většina zásadních změn, které přináší tato novela, nabývá účinnosti od 1. července 2026.

Znamená novela, že soused už nemůže moji stavbu připomínkovat?

Soused může namítat, ale v zastavitelném území musí dokázat, že projekt jeho práva porušuje. Stavebník už nemusí prokazovat opak (domněnka zachování práv).

Zlevní díky novele stavebního zákona byty?

Zákon sám o sobě cenu nesníží, ale může ji stabilizovat. Tím, že zrychlí proces povolování, sníží náklady developerům a zvýší nabídku bytů na trhu, což je základní předpoklad pro konec prudkého zdražování.
